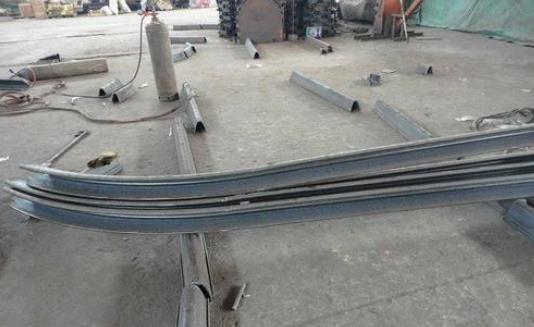

1.U型鋼支架適用范圍:圍巖松軟及地壓較大的巷道施工中,一般采用U型鋼支架,目前常用的為半圓拱形,三心拱形和梯形U型?鋼可縮性支架。?
2.U型鋼支架材料準備:
2.1施工材料
2.1.1支架及其附件:U型鋼支架(常用型號為U25型U型鋼支架,U29型U型鋼支架,U36型U型鋼支架)、卡纜、螺栓、拉桿等材質、規格、強度以及加工必須符合設計和有關標準規定。
2.1.2背板和充填材料:材質、規格符合設計要求和規程規定。
2.2施工機具;大錘、鐵木榔頭、鋼卷尺、木鋸、風鎬、手鎬、鐵銑、活口扳手、水平尺。?
2.3施工前準備工作;?
2.3.1所需材料,施工機具等準備齊全并運至施工地點。
2.3.2認真檢查頂板情況發現危巖活石用長柄工具摘除掉。?
2.3.3架設支架前,掘進迎頭應用前探梁控制頂板,超前支護。?
2.3.4檢查架棚處井巷掘進工程質量,巷道欠挖超過規定必須處理,使其符合設計要求。?
2.3.5找準中腰線并做好標記: 用小線拉一條中線通過所要架設支架的地段,把腰線引到兩旁做出記號。
3.U型鋼支架施工工藝?
3.1工藝流程? 放中、腰線→挖柱窩→立棚腿→上棚梁→加固→背板(充填)。?
3.2根據中線及設計棚距大小找出柱窩位置,再按中腰線把柱窩深度挖夠。?
3.3在柱腿上畫出腰線所在位置,把立柱放在柱窩內,使柱上腰線和幫上腰線一致。
3.4用拉條固定立柱以免傾斜?
3.5在弧形頂梁上畫出中線位置,把頂梁架到立柱上,弧形頂梁的兩端插入和搭接在柱腿的彎曲部分,梁腿的搭接長度一般為400毫米,即可縮性,該處用兩個卡箍固定(每個卡箍包括一個U型螺桿和一塊U型墊板,兩個螺母),并保證頂梁上中線記號與事先拉好的中線一致,這時可把立柱臨時穩住,以免頂梁左右搖擺。?
3.6檢查支架的垂直度和扭斜度,超過質量標準規定的允許誤差范圍時要調整,根據頂梁中間放下的垂線和兩個柱腳之間連線的水平間距,就能知道支架是否垂直,根據巷道中線和兩立柱之間連線是否垂直,就能知道支架是否扭斜。?
3.7背幫、背頂:上背板時要上一塊,填一塊(把背板和巖幫之間空隙用木楔背緊或全部用巖石填滿)并且要目測檢查所上背板是否平整,背幫時應兩側對稱進行。
3.8棚子與棚子之間應用金屬拉桿通過螺栓夾板等互相緊緊拉住或打入撐柱撐緊,來加強支架沿巷道軸線方向的穩定性.?
